Sprint Goal et Incrément dans Scrum : Construire de la vraie valeur à chaque itération

Sprint Goal et Incrément dans Scrum : Construire de la vraie valeur à chaque itération

Avez-vous déjà eu l’impression que vos Sprints se résumaient à une succession effrénée de cartes déplacées sur un tableau Kanban sans véritable fil conducteur ? Dans de nombreuses équipes agiles, la livraison de fonctionnalités devient une fin en soi, au détriment de l’impact réel produit pour l’utilisateur. C’est précisément pour éviter cet écueil que le cadre Scrum, formalisé par Jeff Sutherland et Ken Schwaber dans le Scrum Guide, s’appuie sur deux piliers indissociables : le Sprint Goal (l’Objectif de Sprint) et l’Incrément. Loin d’être de simples formalités administratives, ces deux éléments forment le cœur battant de l’empirisme Scrum. Ils transforment une liste de tâches fragmentées en une mission collective claire et mesurable.

Le Sprint Goal : la boussole stratégique de l’équipe

Dans la révision 2020 du Scrum Guide, la structure du cadre de travail a été clarifiée autour de trois artefacts principaux, chacun étant associé à un engagement formel qui garantit sa transparence et son alignement :

  • Le Product Backlog a pour engagement le Product Goal (l’Objectif de Produit).
  • Le Sprint Backlog a pour engagement le Sprint Goal (l’Objectif de Sprint).
  • L’Incrément a pour engagement la Definition of Done (la Définition de Fini).

Le Sprint Goal est l’unique objectif du Sprint. Bien qu’il soit un engagement rattaché au Sprint Backlog, il est créé de manière collaborative lors de l’événement de Sprint Planning par l’ensemble de la Scrum Team (Product Owner, Scrum Master et Développeurs). Il répond à une question fondamentale : pourquoi construisons-nous ce Sprint ?

Autonomie et flexibilité pour les Développeurs

L’une des grandes forces d’un Sprint Goal bien formulé est de fixer la finalité tout en laissant de la flexibilité sur le travail exact nécessaire pour l’atteindre. Le Product Owner apporte le problème métier ou la valeur à créer, tandis que les Développeurs s’engagent sur un objectif cohérent. Si, en cours de Sprint, l’équipe réalise que la complexité technique est plus élevée que prévu, les Développeurs peuvent négocier le périmètre des éléments du Sprint Backlog avec le Product Owner sans remettre en cause l’objectif principal.

Schéma explicatif du processus Scrum et de ses artefacts
Vue d’ensemble du cadre Scrum illustrant l’enchaînement du Product Backlog au Sprint Backlog et à l’Incrément. (Mdaumas (CC BY-SA 3.0), via Wikimedia Commons.)

Ce niveau de souplesse distingue Scrum des méthodes prédictives classiques et évite l’effet tunnel. Le Sprint Goal offre une ligne directrice claire qui doit rester visible en permanence pendant toute la durée de l’itération, que ce soit sur un outil physique dans l’open space ou sur des plateformes de gestion comme Jira, Trello, Miro ou Azure DevOps.

Le guichet de décision et l’annulation du Sprint

Pendant l’itération, chaque décision tactique prise lors du Daily Scrum doit être guidée par la progression vers le Sprint Goal. Si un imprévu survient, la question n’est pas « Comment terminer toutes nos cartes ? », mais « Comment préserver notre objectif de Sprint ? ».

Par ailleurs, si le contexte marché change radicalement ou si une hypothèse métier s’avère fausse, le Sprint Goal peut devenir obsolète. Dans ce cas précis, le Scrum Guide stipule clairement que seul le Product Owner a l’autorité d’annuler le Sprint. Cette décision d’annulation, bien qu’exceptionnelle, illustre la puissance du Sprint Goal comme mécanisme de protection contre le gaspillage de ressources.

L’Incrément : transformer l’effort en valeur utilisable

Un Sprint Goal ambitieux ne sert à rien sans un résultat tangible. C’est ici qu’intervient l’Incrément. Dans Scrum, un Incrément est un pas concret et directement utilisable vers l’Objectif de Produit. Chaque Incrément s’ajoute aux Incréments précédents et doit être soigneusement vérifié pour garantir que l’ensemble du produit fonctionne de manière cohérente.

Le rôle critique de la Definition of Done (DoD)

Un élément du Product Backlog ne devient un Incrément que lorsqu’il respecte strictement la Definition of Done. La DoD est une description formelle de l’état de qualité requis pour que le produit soit considéré comme consommable ou déployable. Elle inclut généralement des critères exigants : code relu, tests automatisés réussis, documentation mise à jour, sécurité validée et intégration continue effectuée.

Si un élément ne répond pas à la Definition of Done, il ne peut pas être présenté comme faisant partie de l’Incrément lors de la Sprint Review, et il ne peut en aucun cas être livré. Il retourne immédiatement au Product Backlog pour être réévalué.

Quand livrer l’Incrément ? Rompre avec les idées reçues

Une idée reçue extrêmement répandue consiste à croire que la livraison aux utilisateurs ou aux parties prenantes doit obligatoirement attendre la fin du Sprint ou la tenue de la Sprint Review. Le Scrum Guide indique très clairement le contraire :

Un Incrément peut être livré aux parties prenantes avant la fin du Sprint. La Sprint Review ne doit jamais être considérée comme une porte de livraison (release gate).

Si une fonctionnalité atteint la Definition of Done le troisième jour du Sprint, l’équipe peut tout à fait la déployer en production immédiate. La Sprint Review conserve son rôle d’événement d’inspection et d’adaptation du produit, et non d’instance d’approbation technique.

Graphique burn-up de suivi du périmètre livré par Sprint

Graphique de suivi montrant l’accumulation progressive d’incréments de valeur à chaque Sprint. (Davidjcmorris (CC BY-SA 4.0), via Wikimedia Commons.)

Sprint Goal fort vs Faux Sprint Goal : exemples concrets

Pour bien mesurer la différence entre une application mécanique de Scrum et une véritable démarche orientée valeur, examinons comment se formulent les objectifs de Sprint dans la pratique.

Exemple 1 : Le Sprint Goal orienté valeur (Sprint Goal Fort)

Imaginons une application de commerce en ligne dont le taux d’abandon au moment du paiement est trop élevé.

  • Formulation du Sprint Goal : « Permettre aux utilisateurs récurrents de valider leur commande en un seul clic afin de réduire la friction lors de l’achat. »
  • Pourquoi c’est un Sprint Goal fort : L’objectif se focalise sur une valeur métier mesurable et une expérience utilisateur. Si l’intégration d’un moyen de paiement secondaire s’avère trop longue, les Développeurs peuvent choisir de se concentrer uniquement sur la carte bancaire enregistrée. L’objectif sera tout de même atteint et la valeur livrée.

Exemple 2 : La liste de tâches déguisée (Faux Sprint Goal)

Considérons maintenant la même équipe confrontée à la tentation de la facilité lors de la planification :

  • Formulation du Faux Sprint Goal : « Réaliser les User Stories 102, 104 et 108, corriger le bug de mise en page du footer et créer la table SQL des factures. »
  • Pourquoi c’est un piège : Il s’agit d’une simple juxtaposition d’éléments recopiés depuis Jira ou Trello. Il n’y a aucune vision unifiée. Si la Story 104 rencontre un blocage technique majeur, l’équipe considère que l’objectif du Sprint est raté, alors même que les autres fonctionnalités auraient pu apporter un réel bénéfice.

Tableau comparatif des approches

Pour synthétiser les différences d’impact entre ces deux postures :

  • Sprint Goal axé sur la valeur : Favorise l’entraide collective, donne une grande autonomie technique, offre une marge de négociation du périmètre et maintient la motivation de l’équipe autour d’un résultat concret.
  • Faux Sprint Goal (liste de tâches) : Maintient le travail en silos individuels, crée une rigidité sur le périmètre, génère du stress inutile en cas d’imprévu et masque la véritable utilité des livrables.
  • Diagramme de gestion de projet agile décrivant le cycle d'itération et de livraison

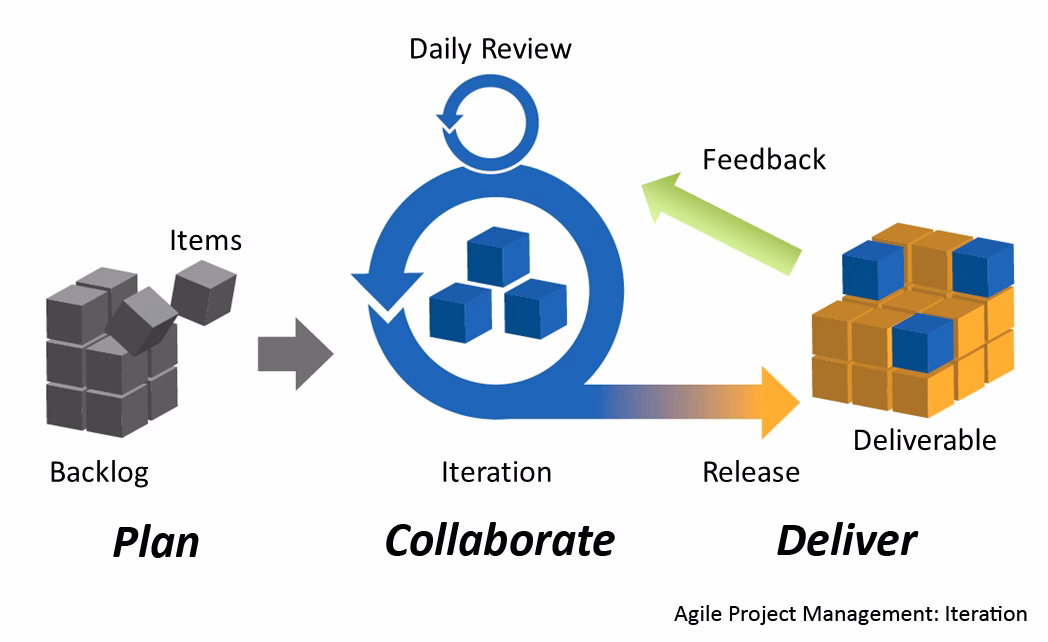

    Fonctionnement des cycles d’itération agiles pour transformer le backlog en valeur exploitable. (Planbox (CC BY-SA 3.0), via Wikimedia Commons.)

Les erreurs fréquentes et comment les éviter

Même au sein d’équipes expérimentées accompagnées par des praticiens formés auprès d’organismes comme Scrum.org ou la Scrum Alliance, plusieurs dérives classiques surviennent régulièrement.

<

h3>1. Le Sprint
Photo : Ketut Subiyanto sur Pexels.

Pour aller plus loin

Liens affiliés Amazon : en tant que Partenaire Amazon, ce site perçoit une commission sur les achats éligibles réalisés via ces liens, sans coût supplémentaire pour vous.

Scrum : Pour une pratique vivante de l’agilité, Claude Aubry

Ouvrage francophone de référence qui détaille l’art de construire des Sprints orientés valeur et d’animer une équipe Scrum au quotidien.

Couverture : Scrum et XP depuis les tranchéesScrum et XP depuis les tranchées, Henrik Kniberg

Un retours d’expérience concret et très illustré sur l’articulation des objectifs de Sprint, la Definition of Done et la livraison continue.

Gestion de projet agile : avec Scrum, Lean, eXtreme Programming…, Véronique Messager
