La Méthode Scrum
Dans le paysage moderne de la gestion de projet et du développement logiciel, Scrum s’est imposé comme le cadre d’organisation agile le plus répandu à travers le monde. Loin d’être une formule magique rigide ou une recette universelle clé en main, ce framework repose sur des principes simples mais exigeants qui métamorphosent la dynamique collective et la création de valeur. Que vous prépariez la mise en place de votre premier sprint ou que vous souhaitiez rationaliser vos pratiques existantes, cet article décortique le fonctionnement de Scrum, ses piliers méthodologiques, ses cérémonies, ainsi qu’un cas d’usage concret décrivant le déroulement complet d’une itération d’équipe.
Origine et philosophie : un cadre empirique, pas une méthode prescriptive
Le framework Scrum a été conçu au début des années 1990 par Jeff Sutherland et Ken Schwaber, puis officialisé dans le Scrum Guide, un document de référence mis à jour régulièrement par ses deux créateurs. Le terme « Scrum » fait référence à la mêlée du rugby, illustrant une équipe soudée qui avance ensemble vers un but commun tout en réagissant collectivement aux imprévus.
Une distinction fondamentale doit être faite dès le départ : Scrum n’est pas une méthodologie prescriptive. Une méthodologie traditionnelle dicte le « comment » à travers des procédures exhaustives, des diagrammes rigides et des checklists séquentielles. À l’inverse, Scrum est un cadre de travail (framework) léger et intentionnellement incomplet. Il définit une structure minimale dans laquelle les équipes peuvent intégrer divers processus et techniques adaptés à leur contexte spécifique.

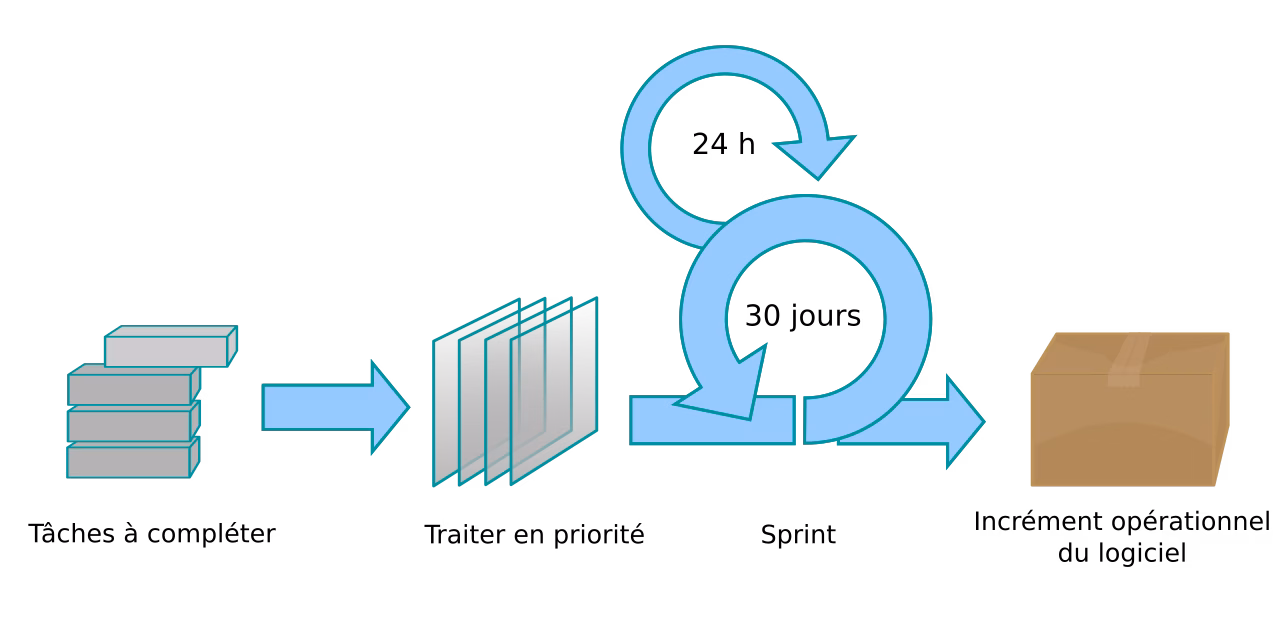

La philosophie de Scrum repose entièrement sur le contrôle de processus empirique, articulé autour de trois piliers indissociables :
- La transparence : Les aspects significatifs du processus doivent être visibles pour ceux qui accomplissent le travail et ceux qui en reçoivent les résultats. Un vocabulaire commun et une définition claire de l’état d’avancement sont indispensables.
- L’inspection : Les artefacts et le progrès vers les objectifs doivent être inspectés fréquemment et consciencieusement afin de détecter les écarts ou les dysfonctionnements indésirables.
- L’adaptation : Si un aspect du processus dévie des limites acceptables ou si le produit s’éloigne de l’objectif, le processus ou les éléments produits doivent être ajustés le plus rapidement possible pour minimiser les dérives.

Les 3 rôles au sein de l’équipe Scrum
L’équipe Scrum est fondamentale : elle est restreinte (généralement 10 personnes ou moins), pluridisciplinaire et auto-gérée (elle décide elle-même qui fait quoi, quand et comment). Elle ne comporte aucun lien de subordination hiérarchique interne et se divise en trois rôles distincts :
1. Le Product Owner (PO)
Le Product Owner est le responsable ultime de la maximisation de la valeur du produit résultant du travail de l’équipe. Il est le garant de la vision du produit. Ses responsabilités couvrent :
- La formulation et la communication claire de l’Objectif de Produit.
- La création, l’ordonnancement et le raffinement des éléments du Product Backlog.
- La s’assurance que le Product Backlog soit transparent, visible et compris de tous.
2. Le Scrum Master (SM)
Le Scrum Master est le garant de l’efficacité de l’équipe Scrum et du respect du framework tel qu’il est défini dans le Guide Scrum. Véritable leader au service de l’équipe et de l’organisation, il intervient pour :
- Coacher l’équipe sur l’auto-gestion et la transversalité.
- Faciliter les événements Scrum et veiller à ce qu’ils restent positifs et contenus dans leur temps imparti (timebox).
- Identifier et éliminer les obstacles (ou « impédiments ») qui freinent la progression de l’équipe.
3. Les Développeurs
Les Développeurs sont les professionnels engagés à créer tous les aspects d’un Incrément utilisable lors de chaque Sprint. Le terme « Développeur » englobe tous les métiers nécessaires à la réalisation du produit (concepteurs, ingénieurs, testeru-ses, UX designers, architectes, etc.). Ils sont responsables de :

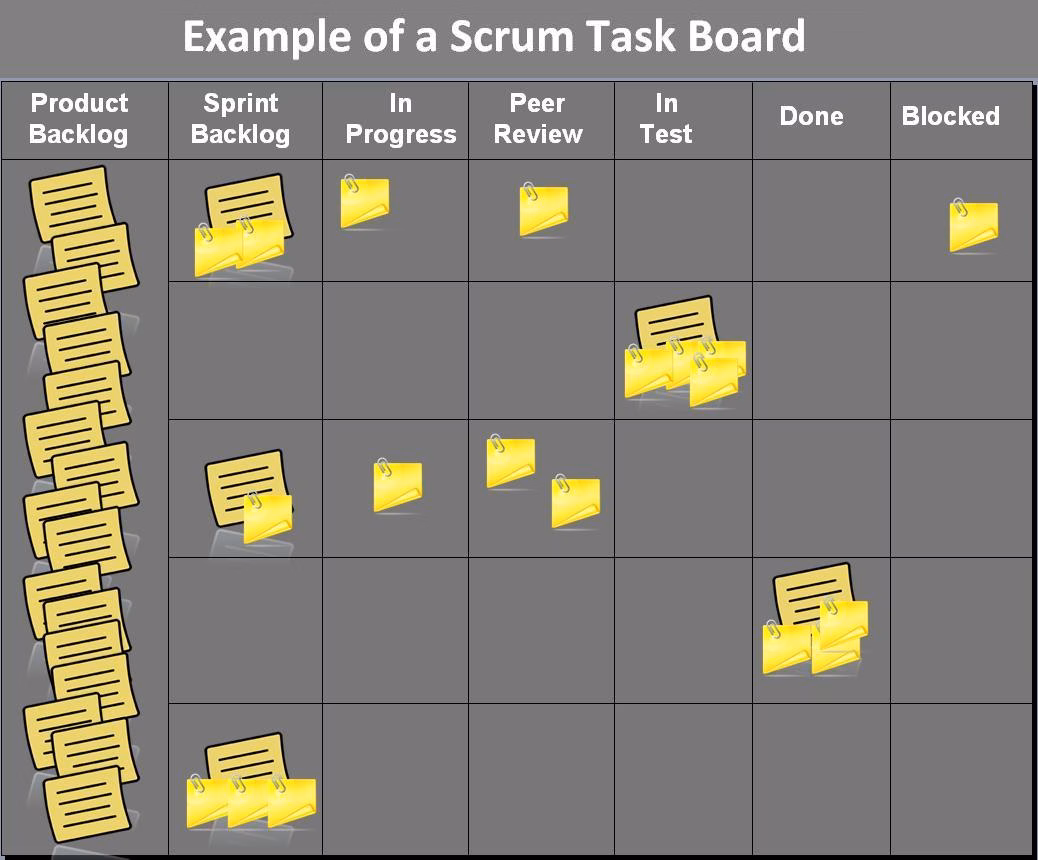

- Créer le plan pour le Sprint (le Sprint Backlog).
- Garantir la qualité en respectant la Définition de Fini (Definition of Done).
- Ajuster leur plan chaque jour face à la progression vers l’Objectif de Sprint.
Les 3 artefacts et leurs engagements associés
Les artefacts Scrum représentent du travail ou de la valeur. Ils sont conçus pour maximiser la transparence des informations clés. Chaque artefact est associé à un engagement précis pour garantir la cohérence et mesurer le succès.
1. Le Product Backlog (Engagement : Objectif de Produit)
Le Product Backlog est une liste ordonnée et évolutive de tout ce qui est nécessaire pour améliorer le produit (fonctionnalités, corrections de bugs, exigences techniques). L’engagement associé est l’Objectif de Produit (Product Goal), qui décrit un état futur du produit servant de cible à long terme pour l’équipe.
2. Le Sprint Backlog (Engagement : Objectif de Sprint)
Le Sprint Backlog est le plan réalisé par et pour les Développeurs. Il se compose de l’Objectif de Sprint (pourquoi), de la sélection des éléments du Product Backlog retenus pour le Sprint (quoi), ainsi que d’un plan d’action concret pour livrer l’Incrément (comment). L’engagement associé est l’Objectif de Sprint (Sprint Goal), une métrique ou un but unique à atteindre durant l’itération qui offre de la flexibilité sur le périmètre exact des tâches.
3. L’Incrément (Engagement : Définition de Fini / Definition of Done)
L’Incrément est la somme de tous les éléments du Product Backlog complétés au cours du Sprint, combinée aux incréments des sprints précédents. Pour qu’un élément soit considéré comme faisant partie de l’Incrément, il doit impérativement respecter la Définition de Fini (Definition of Done – DoD). La DoD est une déclaration formelle des critères de qualité requis pour que le produit soit jugé prêt à être publié ou mis en production.

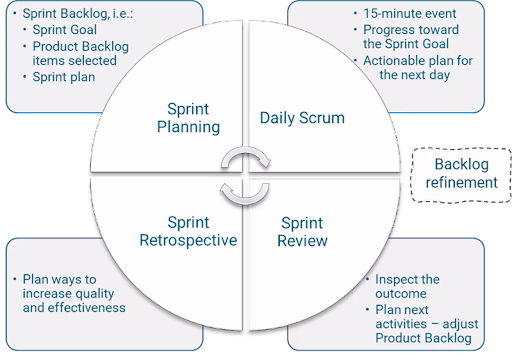

Les 5 événements Scrum : cadre temporel et objectifs
Scrum s’appuie sur cinq événements structurants encadrés dans un temps strict (timebox) pour créer de la régularité et éviter la multiplication de réunions inutiles.
- Le Sprint : Le réceptacle de tous les autres événements. C’est une itération fixe de 1 à 4 semaines (2 semaines étant la durée la plus répandue). Durant le Sprint, aucune modification n’est apportée qui mettrait en danger l’Objectif de Sprint.
- Le Sprint Planning (Planification du Sprint) : Durée maximale de 8 heures pour un Sprint d’un mois (3 à 4 heures pour un Sprint de 2 semaines). Cet événement initie le Sprint en définissant la valeur à créer (Pourquoi), les éléments à sélectionner (Quoi) et le travail technique à réaliser (Comment).
- Le Daily Scrum (Mêlée quotidienne) : Réunion de 15 minutes tenue chaque jour ouvrable pour les Développeurs. Son objectif est d’inspecter l’avancement vers l’Objectif de Sprint et d’adapter le Sprint Backlog pour les prochaines 24 heures. Ce n’est pas un statut de suivi managérial.
- La Sprint Review (Revue de Sprint) : Durée maximale de 4 heures pour un Sprint d’un mois (2 heures pour 2 semaines). L’équipe Scrum et les parties prenantes externes inspectent le résultat du Sprint (l’Incrément) et adaptent le Product Backlog en fonction des retours d’expérience et du marché.
- La Sprint Retrospective (Rétrospective de Sprint) : Durée maximale de 3 heures pour un Sprint d’un mois (1,5 heure pour 2 semaines). Cet événement clôture le Sprint. L’équipe inspecte son fonctionnement interne (individus, interactions, processus, outils) et planifie des actions concrètes d’amélioration continue pour le Sprint suivant.

Exemple concret : un sprint de 2 semaines sur une application de paiement
Pour mieux appréhender la dynamique Scrum, illustrons son fonctionnement au travers d’une équipe fictive travaillant sur « PayFast », une solution de paiement en ligne.
La composition de l’équipe PayFast
- Product Owner : Marc
- Scrum Master : Sophie
- Développeurs : Julie (Frontend), Karim (Backend), Luc (QA/DevOps)
Le cadrage du Sprint #14
Objectif de Produit : Offrir une expérience de paiement sans friction accessible sur mobile.
Objectif de Sprint #14 : Permettre aux utilisateurs enregistrés de payer par carte bancaire en un clic en moins de 3 secondes.
Contenu du Sprint Backlog sélectionné :
- User Story 1 : Saisie et enregistrement sécurisé du formulaire CB (8 points d’effort).
- User Story 2 : Intégration de l’API bancaire de validation en direct (5 points d’effort).
- User Story 3 : Envoi automatique d’un reçu d’achat par email (3 points d meffort).
Extrait typique des échanges lors du Daily Scrum (Jour 4)
Karim (Backend) : « Hier, j’ai terminé le contrôleur d’interaction avec l’API bancaire en environnement de bac à sable. Aujourd’hui, je configure le chiffrement des données de carte. Je suis bloqué par un manque de droits sur la clé KMS d’AWS. Sophie, peux-tu m’aider à débloquer cela avec l’équipe sécurité ? »
Julie (Frontend) : « De mon côté, j’ai terminé l’interface mobile pour la saisie CB. Aujourd’hui, je fais la connexion avec le composant de Karim dès que le chiffrement est prêt. Aucun obstacle pour l’instant. »
Luc (QA) : « J’ai écrit les scénarios de tests automatisés pour le flux de paiement. Les tests de simulation fonctionnent. Aujourd’hui, je vais prêter main-forte à Karim pour vérifier le comportement en cas de timeout bancaire. »
Sophie (Scrum Master) : « Merci. Je prends immédiatement le point avec le responsable sécurité pour débloquer l’accès KMS de Karim avant 11h. »
Livrables et fin du Sprint #14
À la fin des deux semaines, l’équipe livre un Incrément testé répondant strict à la Definition of Done (code repassé en revue, couverture de test unitaire > 80 %, conforme RGPD, déployé en environnement de recette). Lors de la Sprint Review, la fonctionnalité d’achat en un clic est présentée en direct aux responsables marketing et support. Le retour est positif, avec une demande secondaire d’ajouter Apple Pay, que Marc note pour le Product Backlog futur. Durant la Sprint Retrospective, l’équipe décide d’améliorer la gestion des environnements de mock d’API pour éviter les dépendances externes à l’avenir.

Les pièges fréquents à éviter
Malgré sa simplicité apparente, Scrum est difficile à maîtriser. Plusieurs dérives courantes nuisent à son efficacité :
- Le Scrum Master transformé en chef de projet : Assassigner des tâches autoritairement ou exiger des comptes aux membres de l’équipe détruit l’auto-gestion et la responsabilité collective.
- Le Daily Scrum dévoyé en reporting : Si les développeurs s’adressent au Scrum Master ou au Product Owner pour justifier leurs heures plutôt que de se coordonner entre eux, la réunion perd toute sa valeur agile.
- Un Sprint Backlog figé : Refuser d’ajuster les détails techniques ou la portée fine en cours de Sprint alors que de nouvelles informations émergent contredit le principe d’adaptation.
- La négligence de la Definition of Done : Valider des fonctionnalités incomplètes ou pleines de dette technique pour « tenir les délais » ruine la qualité globale du produit à moyen terme.
Les bonnes pratiques pour réussir son implémentation
Pour tirer le meilleur parti du cadre Scrum, appliquez les recommandations suivantes :
- Garder des équipes stables : La confiance et la performance d’une équipe se construisent dans la durée. Évitez de réorganiser les membres à chaque sprint.
- Investir dans le raffinement du backlog (Refinement) : Consacrez du temps en cours de sprint pour clarifier et estimer avec le PO les sujets des sprints à venir.
- Privilégier les objectifs axés sur la valeur (Outcomes) : L’Objectif de Sprint doit répondre à un besoin utilisateur ou métier, et non consister en une simple liste de tâches à cocher (Outputs).
Résultats et livrables attendus en fin de sprint
À l’issue de chaque Sprint, l’organisation ne doit pas seulement récupérer un document d’avancement, mais des résultats tangibles :
- Un Incrément de produit utilisable et potentiel à être déployé (Potentially Shippable Product Increment) : Une version concrète du logiciel ou du produit qui apporte une valeur ajoutée mesurable.
- Un Product Backlog réordonné et mis à jour : Reflétant les enseignements tirés de la Sprint Review et l’évolution du marché.
- Un plan d’action d’amélioration continue : Au moins une amélioration prioritaire issue de la rétrospective, prête à être appliquée au Sprint suivant.
Appliquer la méthode Scrum demande un véritable changement de culture fondé sur l’autonomie, l’expérimentation et le droit à l’erreur. Dans votre organisation, quelle cérémonie Scrum présente le plus de difficultés à être animée efficacement, et quelles astuces avez-vous mises en place pour restaurer son engagement ? N’hésitez pas à partager vos retours d’expérience dans l’espace commentaires ci-dessous !
Voir aussi
- Les cérémonies Scrum : le guide complet pour rythmer vos Sprints
- Glossaire Scrum : tous les termes de l’agilité expliqués
Sources
Photo : cottonbro studio sur Pexels.
Pour aller plus loin
Liens affiliés Amazon : en tant que Partenaire Amazon, ce site perçoit une commission sur les achats éligibles réalisés via ces liens, sans coût supplémentaire pour vous.
Considéré comme l’ouvrage de référence en francophonie, ce livre détaille pas à pas l’ensemble des rôles, rituels et artefacts de Scrum pour une mise en pratique concrète.
Ce condensé pratique et accessible synthétise les fondamentaux du framework Scrum et aide à assimiler les règles du jeu pour maximiser l’agilité de son équipe.
Un guide d’introduction synthétique idéal pour comprendre rapidement les principes de la méthode et découvrir comment organiser des sprints efficaces.
