La Méthode Safe

La Méthode Safe

Lorsque la méthode Scrum ou le cadre Kanban fonctionnent à merveille au sein d’une seule équipe de 7 personnes, le passage à une organisation industrielle de 10, 50 ou 100 équipes agiles travaillant sur un même produit complexe devient rapidement un casse-tête stratégique. Sans coordination globale, l’alignement stratégique s’effrite, les dépendances techniques bloquent la livraison et les arbitrages budgétaires basculent à nouveau dans des logiques en cascade. C’est précisément pour résoudre ce défi de l’agilité à grande échelle que la méthode SAFe (Scaled Agile Framework) s’est imposée comme le référentiel le plus déployé dans les grandes entreprises.

Schéma de la roue de Deming illustrant les étapes du cycle PDCA
La roue de Deming (PDCA), modèle d’amélioration continue au cœur de la culture Lean. (RoueDeDeming.PNG: Original uploader was Christophe.moustier at fr.wikipedia
derivative work: M0tty (talk) (CC BY-SA 3.0), via Wikimedia Commons.)

Pourquoi SAFe a-t-il été créé et quelle est son origine ?

Le framework SAFe a été formalisé en 2011 par Dean Leffingwell, entrepreneur et méthodologiste américain. À cette époque, de nombreux grands groupes essayaient d’adapter les approches agiles créées pour de petites équipes isolées. Cependant, les fondateurs de Scrum comme Ken Schwaber et Jeff Sutherland privilégiaient une approche très légère et décentralisée, difficilement lisible pour les comités d’direction habitués au pilotage budgétaire annuel, à la gestion de portefeuille et aux grands jalons de livraison.

SAFe est né pour faire le pont entre deux mondes : d’un côté la culture Lean-Agile du terrain, et de l’autre les exigences de gouvernance, d’architecture transversale et de stratégie financière des grandes organisations. Il s’appuie sur trois piliers fondamentaux :

  • Le développement agile de logiciels (Scrum, XP, Kanban) au niveau équipe.
  • La pensée systémique (Systems Thinking) pour appréhender les organisations complexes.
  • La culture Lean issue du modèle de production Toyota et des travaux de qualiticiens comme W. Edwards Deming.

Les 10 principes Lean-Agile sous-jacents à SAFe

Pour éviter que SAFe ne devienne une simple suite de réunions mécaniques, l’organisation repose sur 10 principes fondamentaux qu’il convient de garder à l’esprit :

  1. Adopter une vue économique (Take an economic view) : Prendre des décisions basées sur le coût du retard (Cost of Delay) et la valeur financière générée.
  2. Appliquer la pensée systémique (Apply systems thinking) : Optimiser le système global plutôt que de chercher l’efficience locale d’une seule équipe.
  3. Accepter la variabilité et préserver les options (Assume variability; preserve options) : Ne pas figer les spécifications trop tôt et garder des alternatives d’architecture ou de design.
  4. Construire de manière incrémentale avec des cycles d’apprentissage rapides : Valider le produit réel fréquemment auprès d’utilisateurs.
  5. Baser les jalons sur une évaluation objective de systèmes fonctionnels : Remplacer les rapports d’avancement théoriques par des démonstrations de logiciels intégrés.
  6. Visualiser et limiter le WIP, réduire la taille des lots et gérer les files d’attente : Fluidifier le flux de travail (Value Stream Flow).
  7. Appliquer une cadence et se synchroniser avec une planification trans-domaine : Aligner toutes les équipes sur un rythme cardiaque commun.
  8. Libérer la motivation intrinsèque des travailleurs du savoir : Créer un environnement d’autonomie et d’apprentissage continus.
  9. Décentraliser la prise de décision : Ne centraliser que les décisions stratégiques à fort impact économique et laisser le terrain trancher le reste.
  10. S’organiser autour de la valeur (Organize around value) : Structurer les équipes non pas par silos métiers/techniques, mais selon les flux de valeur apportés aux clients.

L’architecture en niveaux du framework SAFe

SAFe propose un modèle reconfigurable en fonction de la taille de l’organisation :

1. Essential SAFe

C’est la brique minimale et indispensable. Elle regroupe le niveau Équipe (Scrum/Kanban) et le niveau Programme (l’Agile Release Train ou ART). C’est le cœur réacteur où la valeur est produite par un groupe de 50 à 125 personnes.

Diagramme explicatif du processus et du cycle de développement agile Scrum
Le cycle Scrum au niveau équipe, brique fondamentale de l’exécution dans SAFe. (Mdaumas (CC BY-SA 3.0), via Wikimedia Commons.)

2. Large Solution SAFe

Conçu pour les systèmes extrêmement vastes (aéronautique, véhicules autonomes, réseaux bancaires majeurs) nécessitant l’intervention de plusieurs ARTs et de partenaires externes pour construire une même solution complexe.

3. Portfolio SAFe

Ce niveau relie la stratégie d’entreprise à l’exécution opérationnelle. Il introduit le Lean Portfolio Management (LPM), le financement des flux de valeur au lieu des projets ponctuels, et la gouvernance par garde-fous (Guardrails).

4. Full SAFe

La version complète qui intègre l’ensemble des niveaux (Essential, Large Solution, Portfolio) pour les très grandes entreprises internationales.

Les concepts et rôles clés à connaître

  • Agile Release Train (ART) : Un « train » virtuel composé de 5 à 12 équipes agiles (développeurs, testeurs, UX, DevOps) synchronisées sur une cadence commune d’incréments de programme.
  • Program Increment (PI) : Un intervalle de temps fixe (généralement 8 à 12 semaines, découpé en 4 ou 5 itérations de 2 semaines) pendant lequel l’ART délivre de la valeur continue.
  • Release Train Engineer (RTE) : Le « Chief Scrum Master » du train. Il facilite les événements du train, élimine les obstacles systémiques et veille à l’amélioration continue.
  • Product Manager (PM) : Le responsable de la vision produit au niveau du train. Il définit et priorise les Features dans le Program Backlog.
  • System Architect / Engineer : L’architecte qui définit la vision technique globale et prépare le Runway Architectural (socle technique permettant d’accueillir les futures fonctionnalités sans dette technique bloquante).
  • Business Owners : Les parties prenantes exécutives ayant la responsabilité économique de la solution finale.

Exemple concret : Un PI Planning au cœur de l’entreprise « PayCore »

Pour bien visualiser la méthode, prenons l’exemple d’une entreprise fictive du secteur bancaire, PayCore Solutions, qui développe une plateforme de paiement mobile. L’organisation compte 6 équipes Scrum (soit 60 personnes) réunies au sein d’un ART baptisé Train Paiement Mobile.

La préparation en amont (J-15)

Avant l’événement, le Product Manager prépare les 10 fonctionnalités majeures (Features) prioritaires pour le prochain PI de 10 semaines. L’une d’elles s’intitule : « Intégration du paiement sans contact sécurisé par biométrie ». Les équipes affinent leurs capacités théoriques pour les 5 prochains Sprints.

Le déroulement du PI Planning (Événement de 2 jours)

Le PI Planning réunit l’ensemble des 60 membres de l’ART dans une même salle (ou en virtuel via des outils collaboratifs).

Jour 1 : Vision, cadrage et premiers Breakouts

  • 08h30 – Vision Business & Produit : Le Business Owner présente les objectifs stratégiques du trimestre. Le Product Manager déroule la vision produit et les 10 Features clés.
  • 10h30 – Vision Architecture : Le System Architect présente l’architecture cible et les prérequis d’infrastructure.
  • 11h30 – Organisation & Directives du RTE : Le RTE explique les consignes du jour et les capacités attendues.
  • 13h00 – Breakout 1 (Travail en équipes) : Chaque équipe prend place. L’équipe « Sécurité » s’aperçoit que pour livrer la biométrie au Sprint 3, elle dépend d’un connecteur API que l’équipe « Core Banking » doit livrer au Sprint 2. Le Scrum Master plante une punaise et tire une ficelle rouge reliant les deux cartes sur le Program Board physique pour matérialiser la dépendance.
  • 17h00 – Management Review & Problem Solving : L’équipe « UX » annonce qu’elle n’aura pas la capacité de réaliser les parcours de paiements fractionnés en même temps. Le Product Manager accepte de reporter cette fonctionnalité mineure au PI suivant pour libérer de la bande passante.

Jour 2 : Finalisation, risques et vote de confiance

  • 08h30 – Ajustements du plan : Le RTE et le PM présentent les arbitrages décidés la veille.
  • 09h00 – Breakout 2 : Les équipes finalisent leur plan pour les 5 Sprints et formulent leurs Objectifs de PI (ex: « Rendre opérationnelle la biométrie faciale d’ici le Sprint 3 avec un temps de réponse < 200ms »). Un score de valeur métier de 1 à 10 est attribué par le Business Owner.
  • 13h00 – Présentation des plans finaux : Chaque équipe présente son engagement devant le train.
  • 15h00 – Gestion des risques (Méthode ROAM) : L’ART passe en revue les risques identifiés et les classe :
    • R (Resolved) : Le risque est résolu.
    • O (Owned) : Le risque est attribué à une personne précise qui s’en charge.
    • A (Accepted) : Le risque est accepté tel quel.
    • M (Mitigated) : Un plan d’atténuation est mis en place.
  • 16h30 – Vote de confiance (Fist of Five) : Chaque participant lève la main en montrant de 1 à 5 doigts. La moyenne s’établit à 4,2/5. Le plan pour le trimestre est officiellement validé !

Outils et techniques courants dans SAFe

Pour piloter une organisation SAFe efficacement, plusieurs techniques et outils informatiques sont généralement déployés :

  • WSJF (Weighted Shortest Job First) : Formule mathématique permettant de prioriser le backlog de Features en divisant le Coût du Retard (Cost of Delay) par la Taille du Travail (Job Size).
  • Program Board : Tableau mural ou digital matérialisant les Sprints, les Features, les jalons clés et les ficelles de dépendances entre équipes.

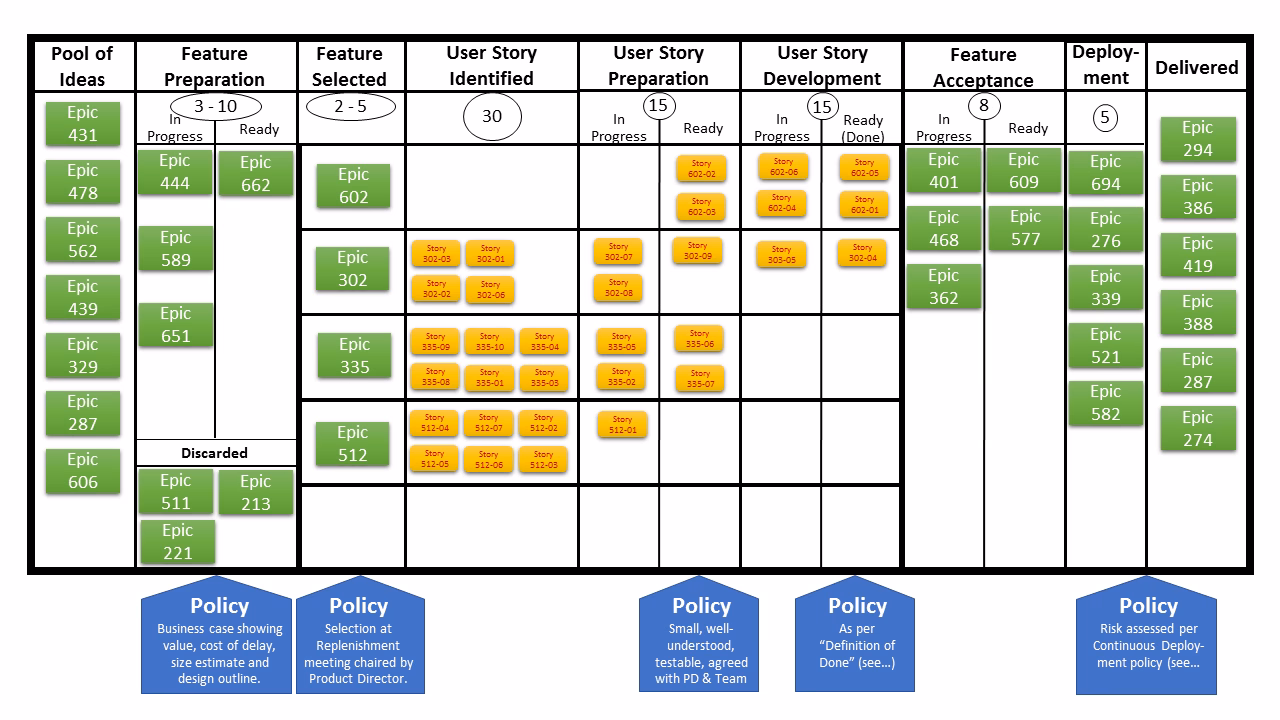

  • Exemple de tableau Kanban montrant l'organisation visuelle du flux de travail
    Exemple de tableau Kanban utilisé pour visualiser le flux de travail et suivre l’avancement. (Andy Carmichael (CC BY-SA 4.0), via Wikimedia Commons.)
  • Suite d’outils digitaux : Jira Align, Targetprocess, VersionOne pour la gouvernance multi-trains, couplés à Miro ou Mural pour la facilitation visuelle lors des PI Plannings à distance.

Pièges fréquents à éviter et bonnes pratiques

Les pièges classiques

  • Le « SAFe In Name Only » (SAFe de façade) : Conserver une gestion de projet traditionnelle rigide (Waterfall) tout en renommant simplement les chefs de projets en RTE et les comités de pilotage en PI Planning.
  • L’addiction au Sprint 5 (IP Sprint) : Utiliser l’itération d’innovation et de planification (IP Iteration) comme un « Sprint de rattrapage » pour corriger les bugs accumulés, détruisant ainsi tout temps d’innovation et de formation.
  • La surcharge du backlog : Vouloir engager 100 % de la capacité des équipes sans garder de marge pour les imprévus ou le support opérationnel.

Les bonnes pratiques pour réussir

  • Investir massivement dans la formation : Certifier et accompagner les RTE, PM, Product Owners et Scrum Masters avant le lancement du premier ART (ART Quickstart).
  • Donner un vrai pouvoir de décision au terrain : Respecter le principe de décentralisation en laissant les équipes estimer et s’engager librement lors des breakouts.
  • Assurer la présence continue des Business Owners : Sans implication directe des décideurs métier lors des PI Plannings, les arbitrages prennent du retard et bloquent l’ART.

Livrables et résultats attendus à la fin d’un cycle SAFe

À l’issue de la planification et au fil de l’exécution d’un PI, l’organisation dispose de livrables opérationnels précis :

  • Des objectifs de PI engagés et mesurables : Une feuille de route claire avec des scores de valeur métier attribués par les sponsors.
  • Un Program Board consolidé : La carte visuelle complète des livraisons et des interdépendances techniques de l’ensemble des équipes.
  • Un registre des risques ROAMé : Une vision transparente des menaces projet et des plans d’action associés.
  • Un Increment de solution intégré et démontré : Lors du System Demo à la fin du PI, une version logicielle testée et démontrée en conditions réelles.

Critiques et débats autour de SAFe : Une approche controversée ?

Malgré son succès commercial massif auprès des entreprises du Fortune 500, SAFe fait l’objet de vives critiques de la part d’une partie de la communauté agile historique. Des auteurs et créateurs comme Craig Larman (créateur du framework concurrent LeSS) reprochent à SAFe d’être une structure descendante, lourde et bureaucratique qui réintroduit le contrôle hiérarchique en contradiction avec l’esprit initial du Manifeste Agile.

Pour autant, le débat doit être analysé avec nuance :

  • Où SAFe excelle : Dans les grandes structures très réglementées (banque, assurance, défense, santé) où la transition directe vers des modèles ultra-décentralisés (comme le modèle Spotify) crée de la panique et des failles d’alignement. SAFe offre un cadre sécurisant et structuré pour amener l’organisation vers le Lean.
  • Où SAFe est déconseillé : Dans les petites ou moyennes entreprises, les startups ou les organisations composées de produits indépendants sans dépendances croisées. Appliquer SAFe dans ces contextes alourdit inutilement le travail avec des réunions formelles excessives.

En résumé, SAFe n’est pas une formule magique universelle, mais un outil puissant de conduite du changement lorsque la taille et la complexité de l’entreprise l’exigent.

Et vous, avez-vous déjà participé à un PI Planning ou évolué au sein d’un Agile Release Train ? Selon votre expérience, SAFe aide-t-il vraiment à aligner les équipes ou alourdit-il inutilement les processus agiles ? Partagez vos retours et vos questions dans les commentaires ci-dessous !

Voir aussi

Sources

Photo : cottonbro studio sur Pexels.

Pour aller plus loin

Liens affiliés Amazon : en tant que Partenaire Amazon, ce site perçoit une commission sur les achats éligibles réalisés via ces liens, sans coût supplémentaire pour vous.

De Scrum à SAFe – Au cœur de l’agilité, Gilbert Le Guillouzic

Ce livre offre un guide pratique pour accompagner la transition des équipes depuis la méthode Scrum vers la mise en œuvre du cadre SAFe à l’échelle de l’entreprise.

Couverture : SAFe 5.0 Distilled: Achieving Business Agility with the Scaled Agile FrameworkSAFe 5.0 Distilled: Achieving Business Agility with the Scaled Agile Framework, Richard Knaster et Dean Leffingwell

Rédigé par le créateur du framework SAFe, cet ouvrage de référence détaille les principes clés et les compétences organisationnelles indispensables pour réussir sa transformation agile.

Culture Agile : Manifeste pour une transformation porteuse de sens, Jean-Claude Grosjean

Ce livre complète la méthode SAFe en mettant l’accent sur les facteurs humains, la conduite du changement et l’alignement culturel nécessaires à l’agilité d’entreprise.

Publications similaires
